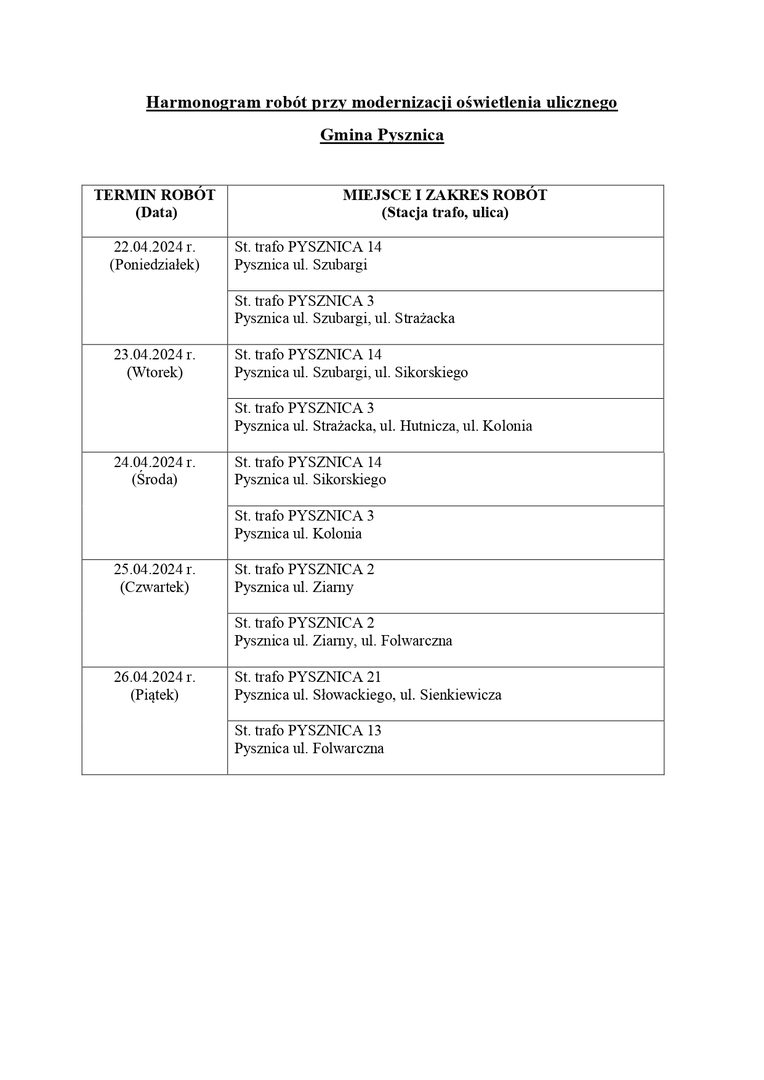

Harmonogram robót przy modernizacji oświetlenia ulicznego Gminy Pysznica
TERMIN ROBÓT
22.04.2024 r. (Poniedziałek)
- St. trafo PYSZNICA 14 - Pysznica ul. Szubargi
- St. trafo PYSZNICA 3 - Pysznica ul. Szubargi, ul. Strażacka
23.04.2024 r. (Wtorek)
- St. trafo PYSZNICA 14 - Pysznica ul. Szubargi, ul. Sikorskiego
- St. trafo PYSZNICA 3 - Pysznica ul. Strażacka, ul. Hutnicza, ul. Kolonia
24.04.2024 r. (Środa)
- St. trafo PYSZNICA 14 - Pysznica ul. Sikorskiego
- St. trafo PYSZNICA 3 - Pysznica ul. Kolonia
25.04.2024 r. (Czwartek)
- St. trafo PYSZNICA 2 - Pysznica ul. Ziarny
- St. trafo PYSZNICA 2 - Pysznica ul. Ziarny, ul. Folwarczna
26.04.2024 r. (Piątek)
- St. trafo PYSZNICA 21 - Pysznica ul. Słowackiego, ul. Sienkiewicza
- St. trafo PYSZNICA 13 - Pysznica ul. Folwarczna
