Szanowni Mieszkańcy Gminy Pysznica
Poniżej znajdziecie Państwo aktualny harmonogram prac związanych z modernizacją oświetlenia na terenie naszej gminy.

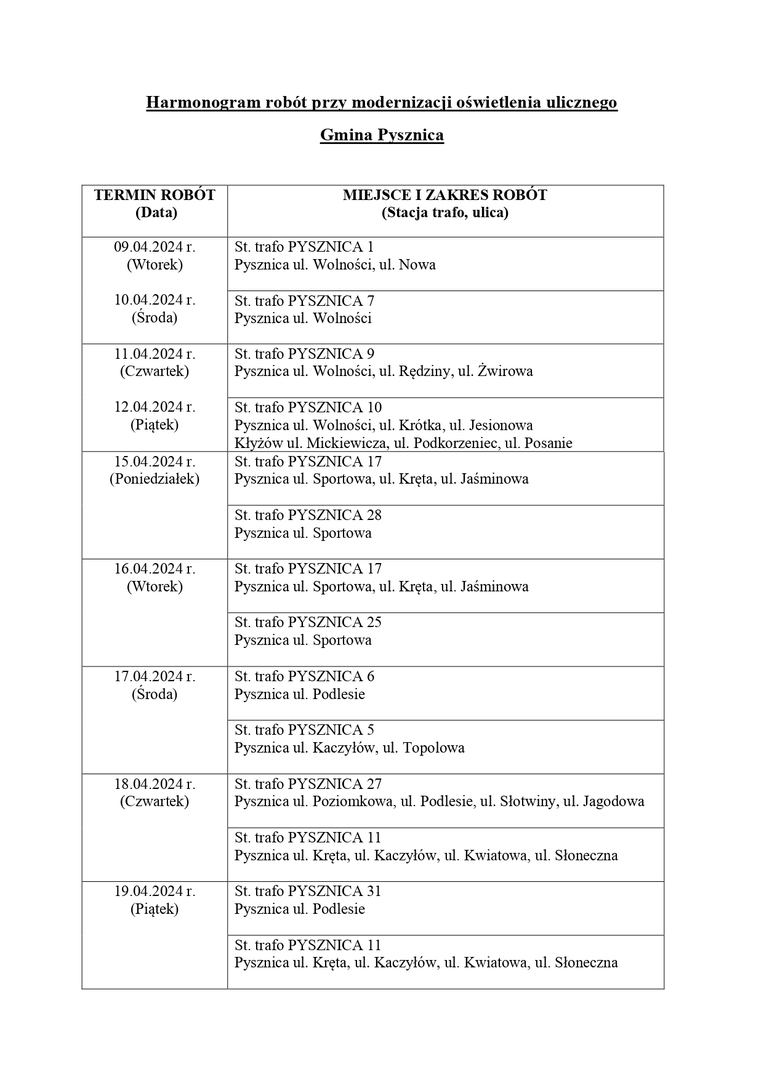

TERMIN ROBÓT
(wtorek) 09.04.2024 r.
(środa) 10.04.2024 r.
St. trafo PYSZNICA 1
St. trafo PYSZNICA 7
(czwartek) 11.04.2024 r.
(piątek) 12.04.2024 r.
St. trafo PYSZNICA 9
St. trafo PYSZNICA 10
(poniedziałek) 15.04.2024 r.
St. trafo PYSZNICA 17
St. trafo PYSZNICA 28
(wtorek) 16.04.2024 r.
St. trafo PYSZNICA 17
St. trafo PYSZNICA 25
(środa) 17.04.2024 r.
St. trafo PYSZNICA 6
St. trafo PYSZNICA 5
(czwartek) 18.04.2024 r.
St. trafo PYSZNICA 27
St. trafo PYSZNICA 11
(piątek) 19.04.2024 r.
St. trafo PYSZNICA 31
St. trafo PYSZNICA 11
